幕墙埋件是建筑外立面围护结构的安全核心构件,承担幕墙龙骨与建筑主体结构荷载传递的关键作用。幕

墙自重、风荷载、地震作用力、温度形变产生的应力,全部依靠埋件传导至主体混凝土结构。一旦埋件设

计不合理、原材料不合格、施工安装精度不达标,轻则出现幕墙板材偏移、密封胶开裂渗漏,重则造成连

接节点松脱、幕墙整体坠落,引发重大安全事故。因此埋件的品质直接决定幕墙长期使用安全与耐久性能

,项目全流程 —— 设计、现场施工、竣工验收均需严格管控。

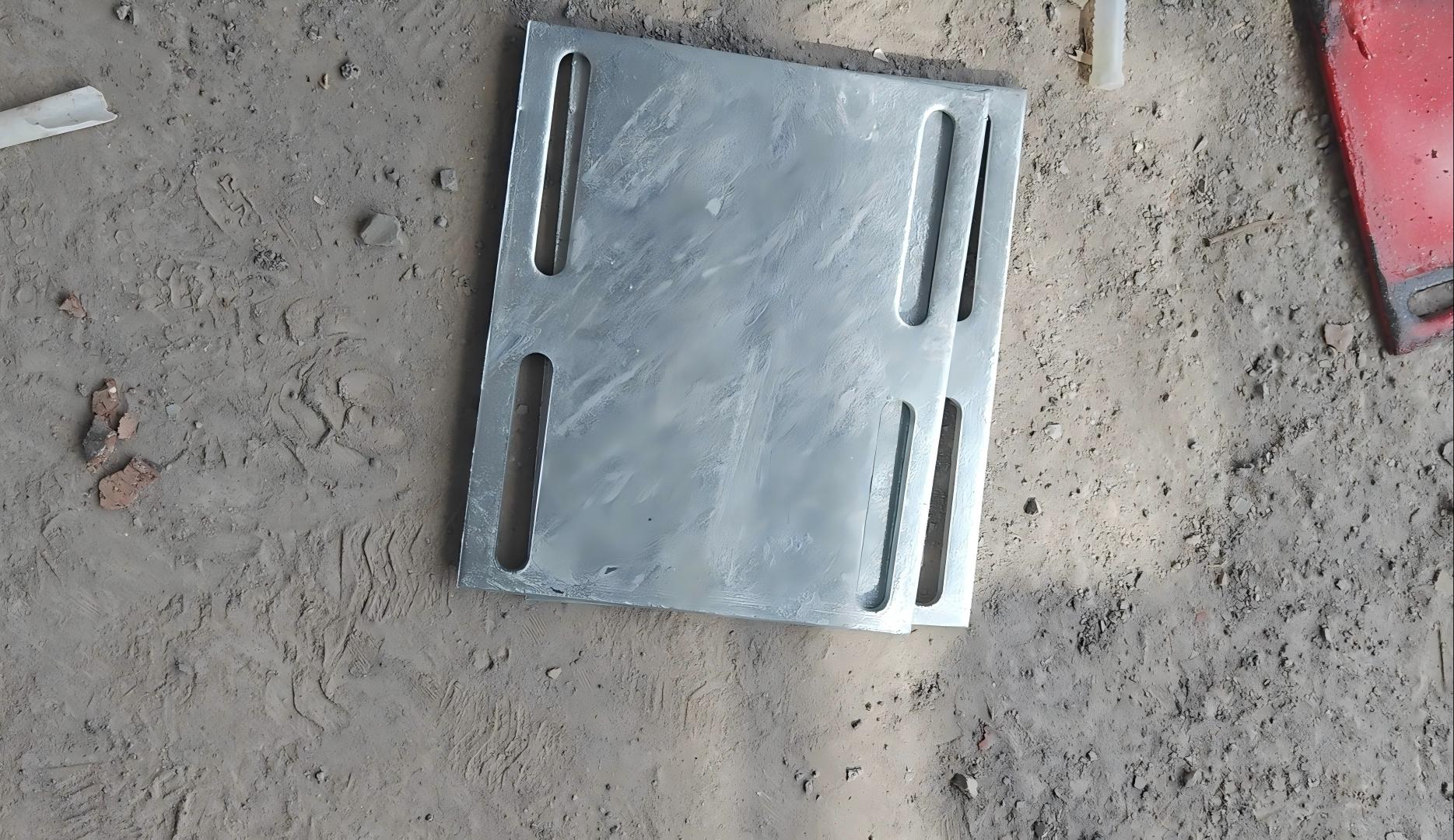

幕墙预埋件


幕墙埋件分为预埋件、后置埋件两类,二者构造标准分开说明如下:

一、预埋件构造技术标准

(一)原材料选用规范

锚板钢材优先选用 Q235B、Q345B 型号碳素结构钢;

锚筋采用 HRB400 螺纹钢筋或 HPB300 光圆钢筋,禁止使用冷加工钢筋制作锚筋。

(二)构件尺寸及间距控制

锚板厚度最低不得小于锚筋直径的 0.6 倍;承受拉力、弯矩作用的预埋件,锚板厚度需大于锚筋间距的 1/8;

锚筋直径区间控制在 8mm~25mm;

锚筋相互间距、锚筋到混凝土构件边缘距离,均不能小于锚筋直径 3 倍,同时最小距离不低于 45mm。

(三)焊接施工要求

直型锚筋与锚板采用 T 形焊接,优先选用穿孔塞焊工艺;

焊条匹配:HPB300 钢筋配套 E43 焊条,HRB400 钢筋配套 E55 焊条;

手工焊接焊缝高度最低 6mm;HPB300 钢筋焊缝高度≥0.5 倍锚筋直径,HRB400 钢筋焊缝高度≥0.6 倍锚

筋直径(d 代表锚筋直径)。

(四)锚固长度规定

锚筋端部设置弯钩或机械锚固端头时,含弯钩、锚固端头的整体投影锚固长度,可取基础锚固长度的 60%;

抗震设防幕墙工程,钢筋锚固长度在计算值基础上放大 1.1 倍,且实际锚固长度不得少于 200mm。

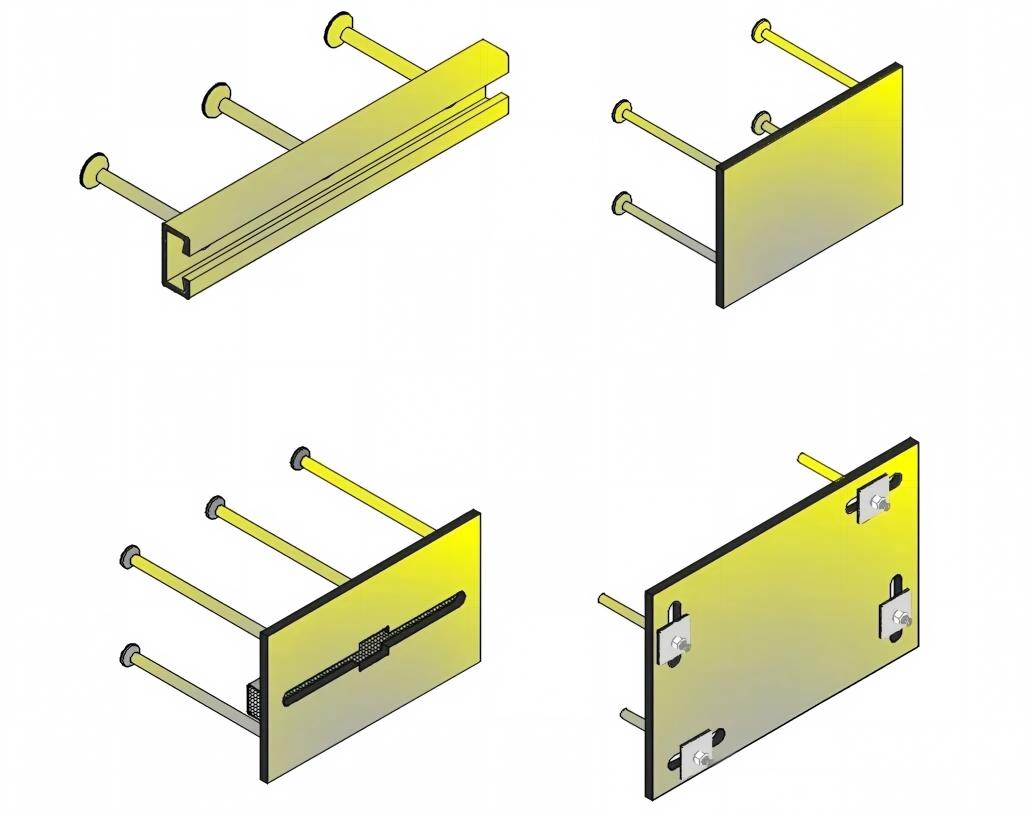

幕墙预埋件示意图


二、后置埋件构造技术标准

(一)锚栓选型标准

锚栓直径最小 10mm,单块后置锚板配套锚栓数量不少于 2 根;

锚栓有效锚固深度不低于 60mm,抹灰层、装饰面层不计入有效锚固深度;

扩底锚栓、化学锚栓最小间距≥6 倍锚栓直径,最小混凝土边距≥6 倍锚栓直径(d 为锚栓直径)。

(二)混凝土基层基材要求

混凝土强度常规不低于 C25,最低限值 C20;重要受力幕墙构件,混凝土强度需超过 C30;

基材厚度限值:膨胀型、扩底型锚栓,混凝土厚度>2 倍有效锚固深度,且整体厚度超 100mm;化学锚栓

基材厚度>有效锚固深度 + 2 倍钻孔直径,且厚度不小于 100mm。

(三)锚板制作要求

锚板厚度依据《钢结构设计标准》GB50017 计算确定,且不小于锚栓直径 0.6 倍;受拉、受弯工况下锚板

厚度大于锚栓间距 1/8;

最外侧锚栓孔洞至锚板边缘距离,同时满足≥2 倍锚栓孔径、≥20mm 两项条件。

(四)施工与检测管控

锚栓需提前完成承载力验算,现场拉拔检测极限承载力需达到设计荷载 2 倍以上;

锚栓防腐处理:碳钢、合金钢机械锚栓做镀锌防护;电镀锌层平均厚度≥5μm,热浸镀锌层平均厚度≥45μm。

定型化学锚栓与高强化学锚栓


三、通用施工注意事项

预埋件随主体混凝土浇筑同步预埋,安装偏差控制:标高误差 ±10mm,轴线前后偏差≤10mm,轴线左右偏

差≤20mm;

后置埋件钻孔施工前,使用钢筋探测仪扫描混凝土基层,避开内部主筋;

埋件全部施工工序遵照《混凝土结构后锚固技术规程》JGJ145 及对应国标规范执行;

实际施工需结合项目专项设计图纸、现行规范细化调整,全程严控施工质量,保障埋件连接稳定可靠。
